Алгоритм расчета MRP II
В работе MRP II-системы четко выделяются три этапа. Первые два предполагают реализацию методологии MRP II и заканчиваются утверждением планов. Последний же, протекающий параллельно с реальным производственным процессом, включает контроль выполнения сформированных планов и оперативное, по мере необходимости, внесение поправок в ход производства:

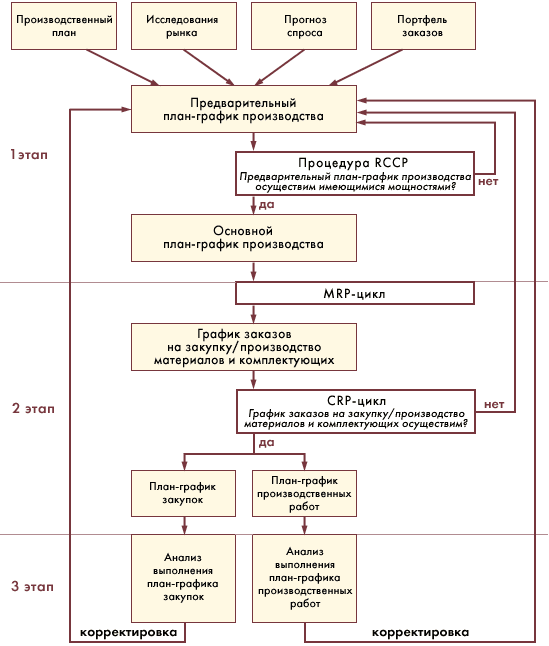

Рисунок 3
1) На основе заказов независимого спроса формируется основной производственный план-график.
· По данным производственного плана, исследований рынка, прогноза спроса, портфеля заказов на продукцию составляется предварительный план-график выпуска конечных изделий.
· Запускается процедура RCCP (Rough Cut Capacity Planning, предварительное планирование мощностей) - быстрой проверки выполнимости составленного плана с точки зрения имеющихся мощностей и существующей технологии производства. Эта процедура предполагает создание потока заказов зависимого спроса между подразделениями предприятия, задействованными в производственном процессе, и проверку выполнимости этих заказов на заранее выделенных критических участках производства (т. е. в рабочих центрах, которые лимитируют или же определяют сменный выпуск изделий).
· Если предварительный план-график выпуска конечных изделий признается реально осуществимым, то он становится основным планом выпуска. В противном случае в предварительный план-график вносятся изменения, и он подвергается повторному тестированию с помощью процедуры RCCP.
2) На основе принятого производственного план-графика планируются потребности в материалах, мощностях и финансовых ресурсах.
· Запускается стандартный MRP-цикл, основным результатом которого является план-график заказов на закупку/производство материалов и комплектующих.
· Запускается CRP-цикл, который дает план-график производственных работ, описывающий всю дальнейшую производственную деятельность.
· По этим двум документам оценивается потребность в финансах (Financial Requirements Planning - FRP) для осуществления производственной деятельности. То есть рассчитываются операционные расходы на закупку материалов, производственные нужды, зарплату производственному персоналу и т. д., и эти расходы распределяются по всему горизонту планирования.
3) В соответствии со сформированными план-графиками начинается реальная производственная деятельность. При этом MRP II-система осуществляет оперативное управление производственным процессом: контролирует выполнение плановых заданий и при необходимости вносит коррективы в действующие планы.
· Выполнение плановых заданий оперативно регистрируется в MRP II-системе. Система, на основе сравнения фактических и нормативных показателей, анализирует протекание хозяйственного процесса.
Например, для контроля выполнения CRP-планов MRP II-система в течение всего планового периода отслеживает величину производительности каждой производственной единицы. Фактическая производительность сравнивается с нормативным показателем производительности и, если отклонение превышает заранее заданную допустимую величину, система дает сигнал управленческому персоналу о необходимости срочного вмешательства в работу данной производственной единицы и принятия мер к повышению ее производительности. Такими мерами может служить, например, привлечение дополнительных рабочих или увеличение нормативного времени работы отстающей производственной единицы.
Аналогично система отслеживает потребление производственными единицами материалов и комплектующих и регистрирует отклонение фактических и нормативных показателей потребления по каждой производственной единице. Это позволяет быстро диагностировать ситуацию, когда производственная единица не развивает плановой производительности из-за недостаточного снабжения материалами.
· Анализируя ход производственного процесса, MRP II-система ежедневно формирует сменные задания для рабочих центров (Operation lists), которые отсылаются руководителям рабочих центров. Сменные задания отражают последовательность проведения рабочих операций над сырьем и комплектующими на каждой единице производственных мощностей и длительность этих операций. В отличие от план-графика производственных работ, формируемого CRP-модулем, в этих цеховых заданиях автоматически учитывается уменьшение/увеличение скорости работы производственной единицы: сменные задания могут содержать как запоздавшие по каким-либо причинам производственные заказы (уменьшение скорости обработки), так и производственные заказы, запланированные на последующие плановые периоды (увеличение скорости обработки).
