Неопределённость и риски при принятии управленческих решений
рис. 4 Алгоритм оценки рисков
Огромное значение при оценке рисков имеет информация, которая обладает следующими свойствами:
¾ достоверность (корректность) информации
¾ объективность информации
¾ порядок информации (количество звеньев между первоисточником и конечным пользователем)
¾ полнота информации
¾ релевантность
¾ актуальность информации (значимость)
Соответственно, чем более информация достоверная, объективная, релевантная и т.п., тем меньше степень риска.
«Степень риска — это вероятность наступления случая потерь, а также размер возможного ущерба от него.
Риск предпринимателя количественно характеризуется субъективной оценкой вероятной (т.е. ожидаемой), величины максимального и минимального дохода (убытка) от данного вложения капитала. При этом, чем больше диапазон между максимальными минимальным доходом (убытком) при равной вероятности их получения, тем выше степень риска» [Разработка управленческого решения в условиях неопределённости и риска – www.oknemuan.ru].
Оценка рисков состоит из двух этапов:
1) качественная оценка рисков (какие риски влияют на производственно-хозяйственную деятельность) – это позволяет руководителю сразу понять, с какими рисками и в каких сферах деятельности ему придётся столкнуться
2) количественная оценка рисков – «для каждого зафиксированного риска составляется таблица оценки риска на основе данных, полученных из статистических, научных, периодических источников, а также на основе личного опыта руководителей. Данные таблицы оценки риска составлены таким образом, чтобы наиболее полно определить составляющие факторы риска».

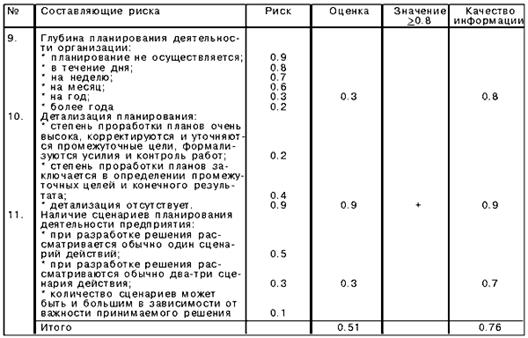

Таблица 1 «Количественная оценка риска» [Кинев Ю.Ю. Оценка рисков финансово-хозяйственной деятельности предприятий на этапе принятия управленческого решения // Менеджмент в России и за рубежом, №5-2000]
Методы преодоления неопределённости
«Наиболее сложной является задача преодоления неопределенности условий принятия управленческого решения. Для ее решения могут использоваться такие методы как
1) проверка устойчивости
2) корректировка параметров проекта и экономических нормативов
3) формализованное описание ситуации неопределенности.
Рассмотрим эти методы в порядке повышения их точности.
1) Метод проверки устойчивости предполагает заблаговременную разработку сценариев для различных вариантов развития управленческой ситуации. По каждому сценарию выполняется оценка показателей доходности, потерь (убытков) и эффективности.
Проект относится к устойчивым и эффективным в том случае, когда соблюдаются интересы всех участников, а неблагоприятные последствия компенсируются за счет имеющихся запасов или покрываются страховыми выплатами. Предельным значением проекта считается то значение, при котором чистая прибыль приобретает нулевое значение. Одним из методов расчета предельного значения проекта является определение точки безубыточности.
2) Метод корректировки параметров проекта и экономических нормативов основан на замене их проектных значений и экономических нормативов на ожидаемые. Данный метод реализуется посредством выполнения следующих операций:
1. Увеличивается продолжительность всех работ по реализации проекта на среднюю величину возможных временных задержек;
2. Стоимость проекта увеличивается на величину, обусловленную возможными ошибками разработчиков проекта, пересмотром управленческих и технических решений в процессе реализации проекта, а так же другими непредвиденными расходами.
3. Учитываются такие неблагоприятные факторы реализации проекта как непредвиденные отказы оборудования, нарушения технологии при выполнении работ, срыв графиков поставки сырья и материалов, штрафы и иные санкции за нарушение договорных обязательств и т.п.;
4. В состав затрат включаются возможные потери от незастрахованных видов риска;
5. На случай ухудшения финансовой ситуации увеличиваются норма дисконта и требуемая внутренняя норма доходности.
3) Метод формализованного описания ситуации неопределенности является наиболее точным из рассматриваемых методов. Он включает следующие этапы:
1. Формализованное представление условий реализации проекта, затрат, результатов и показателей эффективности его реализации;
2. Преобразование описанных на первом этапе показателей проекта в информацию о вероятностях отдельных условий или показателях эффективности или интервалах их возможных изменений;
3. Расчет показателей ожидаемой эффективности проекта в целом.
Реализация рассмотренных методов позволяет менеджеру преодолеть условия неопределенности ситуации при разработке и принятии управленческого решения, перевести ее в разряд ситуаций риска с известной вероятностью наступления тех или иных событий в процессе разработки и реализации управленческого решения» [Гасанов А.З. Разработка управленческих решений: учебное пособие, опубл. на http://az-g.narod.ru/]
